捷报!九冶承建的包铝新能源项目首台风机并网发电,以技术攻坚助力绿色转型;红泥项目东部标段提前15天贯通,攻克复杂地质难题,为矿山建设提质加速。两项目彰显公司实力,为企业高质量发展注入强劲动能。
九冶包铝新能源项目首台风机并网发电!

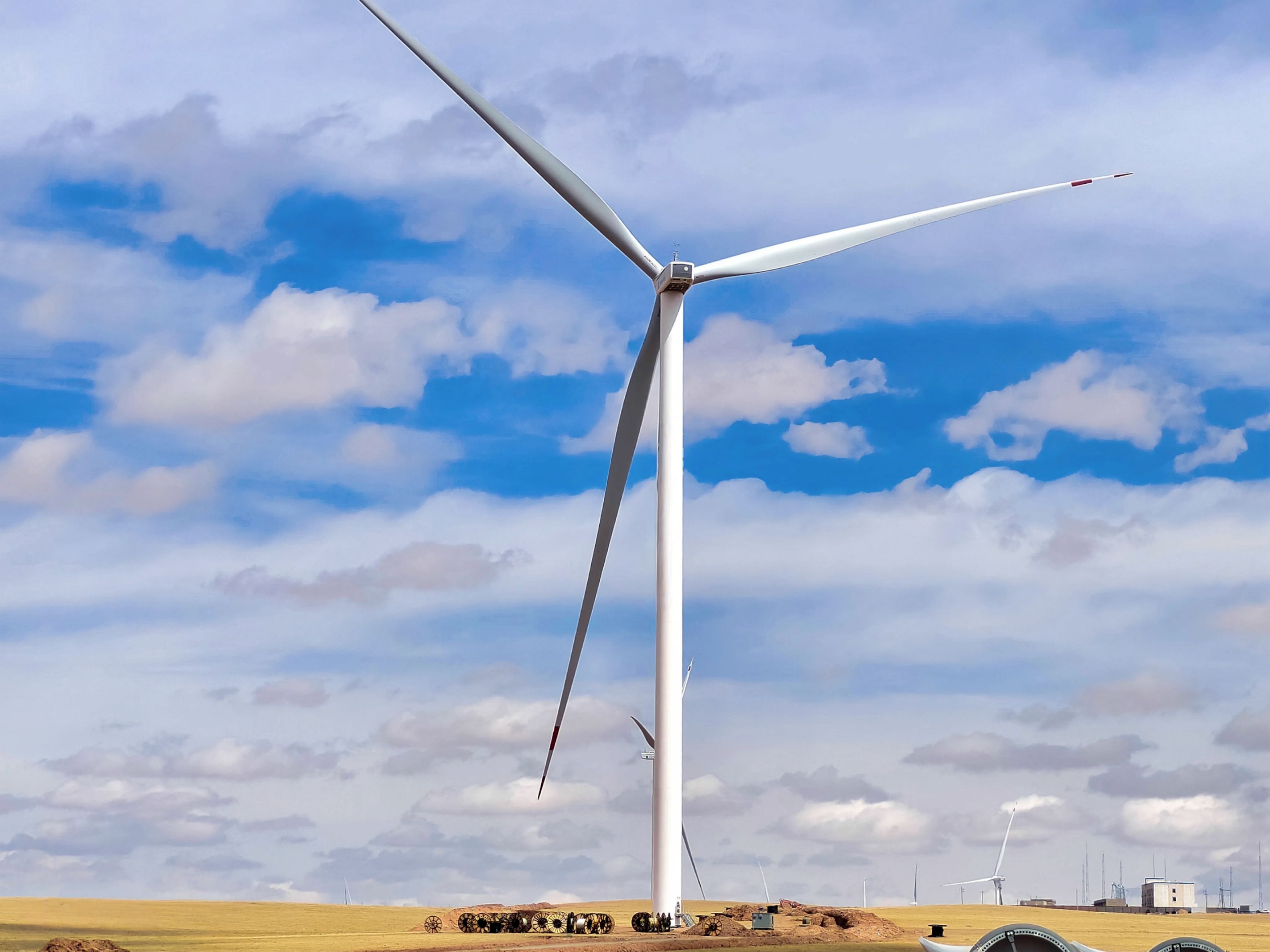

4月16日,由九冶冶金公司承建的包头铝业燃煤自备电厂可再生能源替代达茂旗120万千瓦项目风机施工(II标段)首台风机并网发电成功。这标志着项目建设取得重大进展,对进一步推进包头铝业新能源及多宝体育低碳高质量发展、助力地方能源结构转型升级、完成“碳达峰 碳中和”目标具有重大意义。
该项目施工内容主要包括56台风机基础、箱变基础、接地工程、集电线路等,共计14条回路。自2024年6月30日开始浇筑首台风机基础以来,一直受当地外界因素及气候条件等不利因素的制约。为确保履约,项目部根据现场施工情况及阶段性气候状况,动态调整施工计划,最终在2024年进入冬期施工前将56台风机基础全部施工完成;春节过后,集电线路工作迅速展开,该工作点多面广,项目部采取增加作业面和增加施工机械的方式,逐项突破14条回路。截至目前,高压侧集电线路已完成65%,风机吊装完成32台,为后期风机送电、并网创造了有利条件。
项目部表示,将倒排工期、抢抓进度、迎难而上,坚持以技术保质量、以质量保安全、以安全保进度,以决战决胜的姿态,奋力推进项目建设,力争如期全容量并网发电,为包头铝业新能源筑牢绿色发展底色、发展新质生产力贡献新动能。
九冶红泥坡项目东部标段提前15天全线贯通!
4月16日,由九冶矿山公司承建的凉山矿业红泥坡铜矿采选工程东部标段传来喜讯,项目建设取得重大进展。继4月5日辅助斜坡道1720分段北沿脉与充填进风盲斜井精准贯通后,施工团队乘势而上,于4月16日成功实现东部标段辅助斜坡道全线精准贯通,比甲方制定的4月30日节点目标提前15天。
1720分段北延脉全长639.5米,地质条件复杂,施工难度大。其与充填进风盲斜井的成功贯通,极大改善了整体通风和排水施工环境,实现了大型施工设备的共享,提高了各掘进工作面的出渣效率,有效降低了施工作业的安全风险,为如期实现斜坡道全线贯通目标提供了有利条件。
此次贯通的东部标段辅助斜坡道全长2621米,含协助兄弟单位施1600-1580区段230米。施工过程中,地质构造复杂、围岩完整性极差且渗水严重,易发生冒顶偏帮事故。项目部为此成立党员突击队与技术专班联合办公,党员积极带头,实行“三班”轮守值班,科学调配资源,制定锚网喷及钢拱架支护方案,成功攻克多处岩层破碎带。
辅助斜坡道贯通是东部矿建工程的关键里程碑,贯通后可全面提高矿井建设的安全性,整体优化矿井通风系统、排水系统和运输系统,为红泥坡铜矿采选工程的后续建设按下了“加速键”。
项目部表示,将再接再厉,不断提升管理人员、工程技术人员和参战人员安全管理能力与专业技术水平,认真落实下一步施工任务,以实际行动提升效率,为持续打造矿山标杆企业而奋斗,让“党旗在工地飘扬“。
